La construction de l'A41
Petit retour en arrière... Une autoroute attendue pendant 20 ans
1988 |
Inscription de l’A41 Nord au Schéma Directeur Routier National. |
1994 |
Enquête publique. |
3 mai 1995 |
Décret de déclaration d’utilité publique (DUP). |
Mai 2003 |
Lancement d’un appel d’offres européen. |
Juin 2005 |
La candidature d’Adelac est retenue. |
27 octobre 2005 |
Adelac devient officiellement concessionnaire de l’A41 Nord par la signature de la convention de concession. |
28 octobre 2005 |
Entrée en vigueur, pour les 55 ans à venir, de la concession d’Adelac (publication au JO). |
24 novembre 2005 |
Closing financier. |
Février 2006 |
Syndication bancaire. |
28 avril 2006 |
Ordre de service de démarrage des travaux préparatoires. |
28 juillet 2006 |
Notification de démarrage des travaux. |
22 décembre 2008 |
Ouverture de l’autoroute Liane au public, 6 jours avant la date contractuelle de mise en service. |

… pour un chantier d’envergure
Des délais de réalisation très courts :
-
9 mois de développement,
-
29 mois de construction.
Un chantier complexe :
-
de nombreux ouvrages à construire simultanément sur un linéaire restreint,
-
un relief accidenté sur certaines portions du tracé,
-
des possibilités limitées pour les accès au chantier et le stockage des matériaux.
L'A41 Nord Liane comprend les ouvrages suivants :
- 1 nœud autoroutier A40-A401-A41 (St-Julien-en-Genevois),
- 1 diffuseur (Allonzier-la-Caille),
- 1 demi-diffuseur (Copponex),
- 1 barrière de péage pleine voie (Saint-Martin-Bellevue),
- 2 aires de repos (Ponts de la Caille et La Ravoire),
- 29 structures d’ouvrages courants,
- 1 tunnel de 3.10 km (Mont-Sion),
- 1 tranchée couverte (Noiret),

- 4 viaducs (Nant de la Folle, Nant de Saint-Martin, Nant de Pesse-Vieille et Vallée des Usses),
- 1 parking-relais covoiturage (au droit du péage de Saint Martin de Bellevue, en sortant du péage).

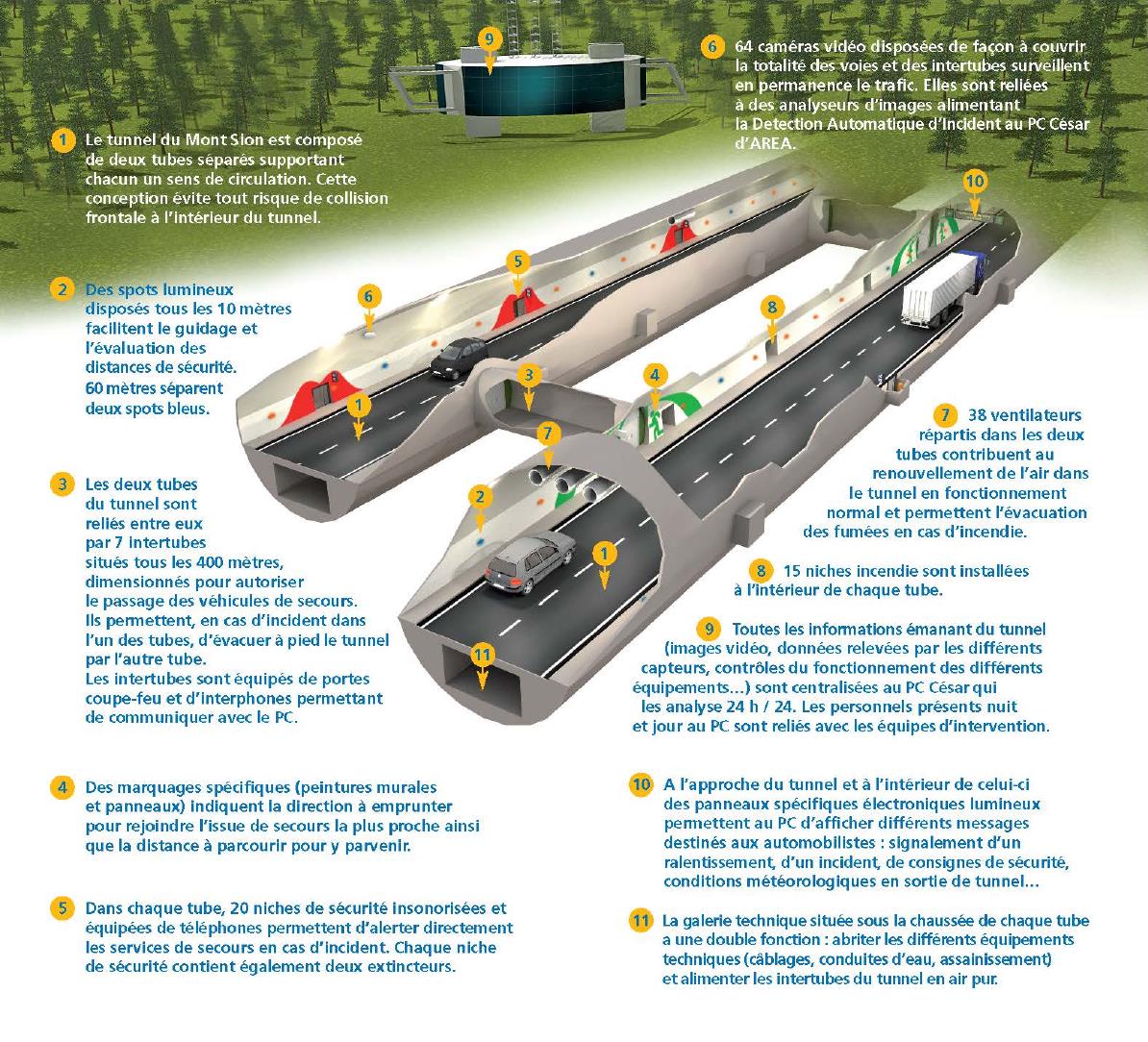

Voir le plan en coupe du tunnel du Mont Sion
Des chiffres record, en images
Un ouvrage technique de 19,6 km réalisé en 38 mois !
-
9 mois de développement, 29 mois de travaux,
-
creusement d’un tunnel bi-tube (2 x 2 voies unidirectionnelles) de 3,1 km en 18 mois,
-
construction simultanée de 4 viaducs,
-
7 millions de m3 de matériaux à déplacer,
-
150 engins de terrassement (bulldozers, niveleuses, dumpers…),
-
28 000 m3 de béton et 6 600 tonnes d’acier utilisés pour les viaducs,
-
7 bases opérationnelles, jusqu’à 900 compagnons sur le chantier,
-
un investissement total de 871,5 M € sans aucune subvention publique.
